洋浦新英灣110kV輸變電工程首次及地基處理階段質量監督檢查
2023-04-18 來源: 點擊:1516次

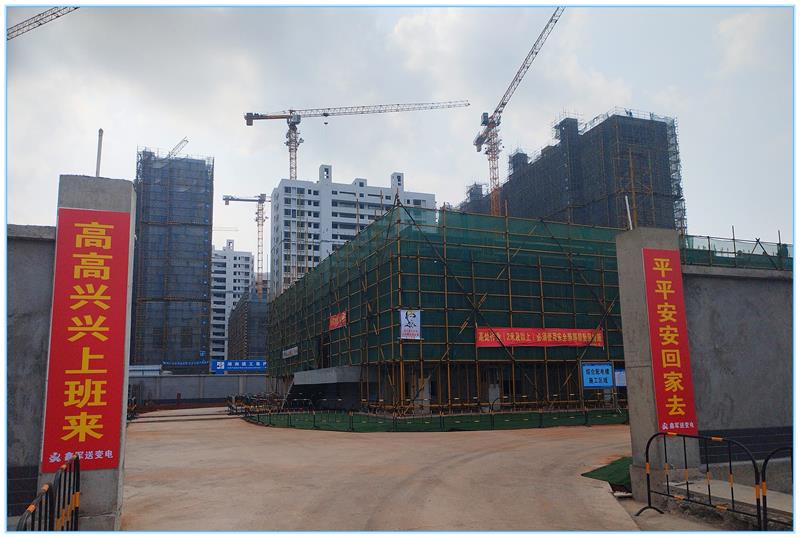

公司監理項目:洋浦新英灣110kV輸變電新建工程申請質監范圍內的工程內容已全部完成,所屬各分部、分項工程均驗收合格,并通過四方驗收合格,具備首次階段質量監督檢查條件,于2023年03月08日,完成了首次及地基處理階段質量監督檢查。經質監站對施工現場及資料進行檢查,本工程質量符合《工程建設標準強制性條文(電力工程部分)》及《工程建設標準強制性條文(建筑工程部分)》要求,同意進行入下道工序施工。
工程建設規模:
一、電氣規模:
1、主變壓器:終期 3×63MVA,本期 2×63MVA。
2、110kV 出線規模:110kV 終期出線 4 回,本期出線 2 回。
3、10kV 出線規模:終期出線 36 回,本期出線 24 回。
4、無功補償:終期每臺主變裝設(3×5)Mvar 容性無功補償電容器;本期每臺主變裝 設(2×5)Mvar 容性無功補償電容器。
二、變電土建:
站區圍墻內面積4398平方米,站區圍墻長度275.1米;變電站為GIS戶內布置,綜合配電樓一棟,總建筑面積3353.8平方米,地下一層,地上二層,建筑高度17.45米,鋼筋混凝土框架結構。綜合樓室內地面標高16.300m,站區場地標高16.000,站區道路標高15.850m。
三、線路工程
1、110kV線路:
新英灣站π接三都至浦東Ⅰ回 110kV 線路,新建 110kV 雙回線路長度約 0.2km(三都側 0.1km、浦東側 0.1km),更換三都側π接塔-原 110kV 浦東Ⅰ線#19 塔段光纜 0.5km;新建鐵塔2基:三都和浦東側各新建一基雙回路角鋼塔 ; 導線 采用1×JL/LB20A-300/40 鋁包鋼芯鋁絞線;地線一根采用 JLB20A-80 鋁包鋼絞線,另一根采OPGW-48B1-80[63;62]復合光纜
2、10kV 線路部分:
新英灣站北面附近新建露天臺架變一座,配置 200kVA 油浸式變壓器1臺、綜合配電箱1臺,安裝10kV隔離刀閘1組,10kV 三都主新英支線P4桿安裝1臺柱上斷路器。
建設單位:海南電網有限責任公司建設分公司
設計單位:中國能源建設集團廣西電力設計研究院有限公司
監理單位:廣西振安電力工程監理有限公司
施工單位:湖南鑫軍送變電有限責任公司
質量監督單位:海南省電力建設工程質量監督中心站
撰稿人:黃盛
