岑溪吉太站10kV將軍頂線改造工程投產
2024-12-17 來源: 點擊:465次

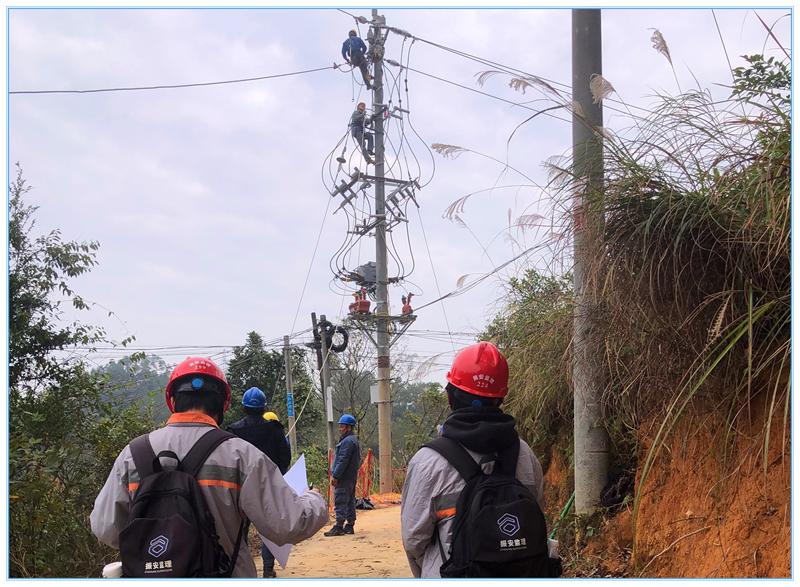

吉太站10kV將軍頂線改造工程于2024年07月29日開工,經各參建單位共同努力下,于2024年12月14日全部完成竣工。
工程概括:新建10kV高壓路徑共20.594km;水泥桿共292根。
10kV將軍頂線運行年限達30年,本次工程改造涉及10kV將軍頂線君豐公變支線、五里嶺公變支線、六四公變支線、坡舍公變支線、岑塘3公變支線、昌桿公變支線等,改造范圍寬,難度大。
過去,10kV將軍頂線頻繁停電被廣西電網列為重點關注線路和“雙高”線路。針對這個問題,岑溪供電公司項目管理中心、馬路供電所、廣西振安電力工程監理有限公司岑溪監理項目部、廣西梧州華光電力發展有限公司岑溪施工項目部共同制定可靠的施工計劃,并嚴格按照施工計劃落實施工內容,本工程于2024年12月14日完成第三次停電割接工作。隨著整治工作的不斷深入,10kV將軍頂線路的停電次數同比下降了33%,在工程改造工作已取得了顯著成效,成功丟掉“雙高”線路的帽子。
建設單位:廣西新電力投資集團有限責任公司岑溪供電公司
設計單位:廣東艾博電力設計院有限公司
監理單位:廣西振安電力工程監理有限公司
施工單位:廣西梧州華光電力發展有限公司
撰稿人:韓明志
