午夜AV人片在线观看无码不卡,亚洲熟女综合色一区二区三区,亚洲av日韩av一区谷露,日本理论片www视频,狠狠躁夜夜躁人人爽天天天天

地址:南寧市青秀區南湖街道民族大道115-1號現代國際1510室
公司郵箱:zajlgs@sina.com
傳真:0771-4301852
人力資源綜合部:0771-4301852
市場經營部電話:0771-4301283
監督舉報電話:0771-4301506
當前位置:首頁 > > 公司動態 詳情

深入現場,合理建議,加強協調 為工程推進出謀獻策

2017-10-27     來源:未知    點擊:960次
深入現場,合理建議,加強協調
為工程推進出謀獻策
——記德保安陽線路工程施工進度協調會

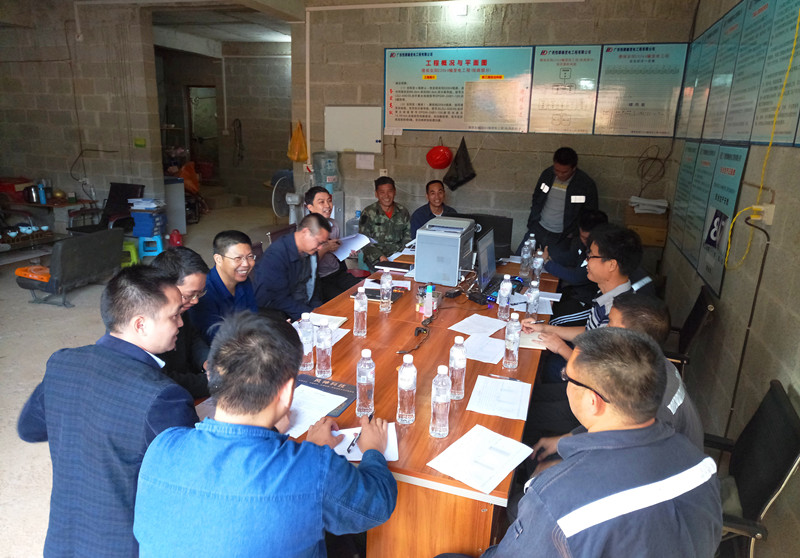

      百色區域電網220kV德保安陽輸變電工程(線路部分)目前已經開工兩個多月但是總體的施工進度相對滯后,按照施里程牌的計劃竣工時間為2017年12月30日,針對施工進度滯后的問題建設單位左吉兵董事長對此問題特別的重視,在2017年10月24日公司執行董事肖立新參加了針對進度滯后問題召開的專題會議。
在開會的過程中隨著各參建單位的匯報及根據現場實際情況進行了分析,出現施工進度滯后的原因有如下三個方面:
      本月多為下雨天,施工隊窩工多,造成部分施工人員的流失。
      本線路工程基礎多位于高山大嶺中,在開挖的過程中相對比較困難,每個基礎基本都需要爆破,但是在國慶及19大期間政府部門不允許爆破。
      針對存在以上影響施工進度的問題,肖總提出了在保證安全及質量的情況下加快施工進度的措施。具體措施如下:
      加快基礎的爆破工作,爭取兩個爆破隊同時施工,同時增加相應施工人員。
      目前,在加快基礎施工的同時,塔材陸續進場,盡快安排組塔的施工人員進場施工,同時在基礎施工的過程中盡量將基礎按照塔基號連續施工,將基礎形成一個放線段,組塔完成后就可以馬上安排人員放線。
   蔣峰    撰稿

贊一下
(0)
地址:南寧市青秀區南湖街道民族大道115-1號現代國際1510室
公司郵箱:zajlgs@sina.com
傳真:0771-4301852
人力資源綜合部:0771-4301852
市場經營部電話:0771-4301283
監督舉報電話:0771-4301506
