110kV武宣變電站擴建工程竣工結算完成
2018-10-10 來源:未知 點擊:1414次
公司監理的110kV武宣變電站擴建工程,于2018年04月13日組織土建施工人員入場開展土建施工工作,2018年04月25日陸續組織電氣施工人員入場開展電氣設備安裝、設備調試施工工作,2018年05月11日起實施#1主變停電施工工作,2018年09月30日順利完成本工程竣工結算手續。

因本工程停電壓力大,停電風險高,停電施工工期緊,來賓供電局主要領導高度重視并先后到現場檢查指導工作,來賓供電局主網業主項目部陶修冬項目經理先后5次組織所有參建單位(包括設計、監理、施工、廠家、變管所、調度中心、計量中心等)召開停電方案審查會,不斷優化施工工序,力爭在確保安全質量的前提下盡量減少停電時間。

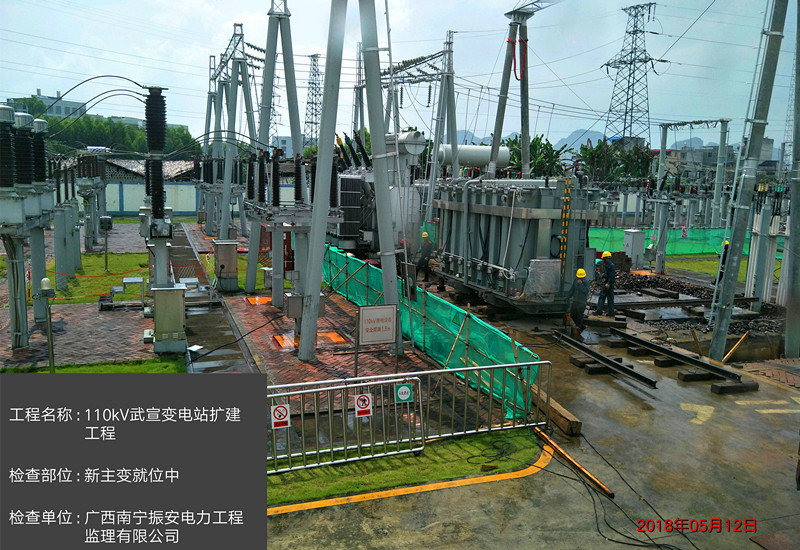

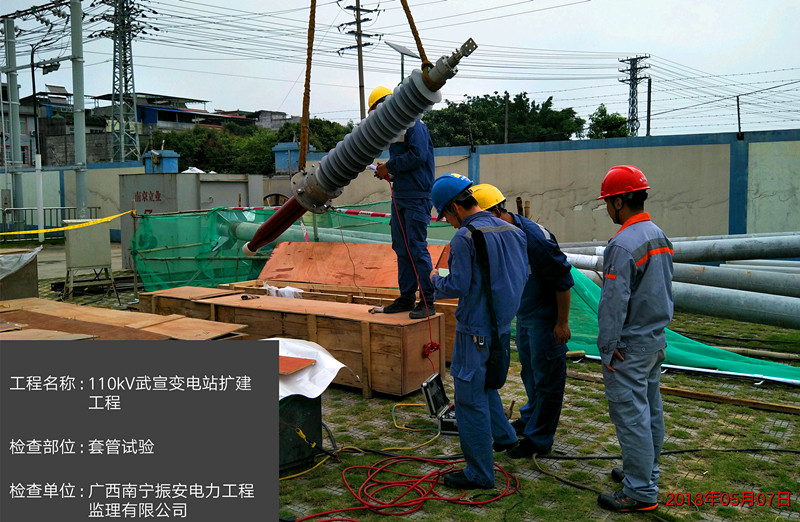

在來賓供電局各級領導的大力支持及協調下,施工單位按照擬定的計劃有序組織施工作業并同步開展三級自檢工作,施工、監理、設計、廠家、變管所、計量中心等所有參建單位密切配合、同步驗收、消缺,確保所有缺陷能夠及時處理;在各參建單位的共同努力下,2018年06月04日順利完成#1主變投運工作,2018年06月15日全面完成合同約定的所有施工工作,工程實體質量符合設計及規范要求,無遺留質量缺陷問題。

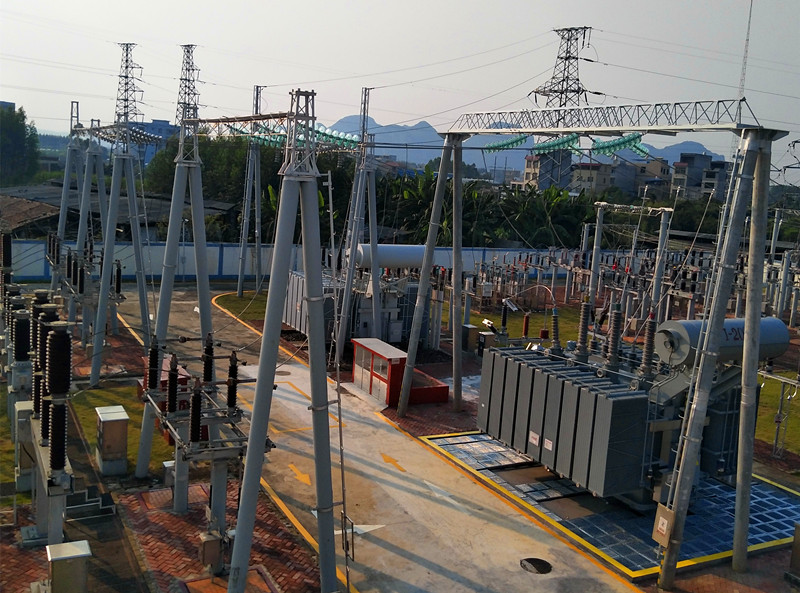

工程建設規模
(1)將容量31.5MVA的#1主變更換為63MVA主變(三相繞組油浸式,低損耗、自冷型、有載調壓變壓器),新增110kV中性點組合設備1組,35kV支柱絕緣子1臺;
(2)擴建10kV出線間隔4個,新增10kV移開式開關柜4面,10kV主變進線新增35kV支柱絕緣子6臺,利舊原35kV中性點避雷器1臺,利舊原10kV避雷器3臺,拆除#1主變進線構架1座,新建主變構架1座,新建事故油池1座;
(3)更換#1主變保護柜1面,增加10kV線路保護測控裝置4臺,增加保信子站系統1套。
林德鋒 撰稿
